实干担当 奋力推进“十五五”良好开局丨川东北高效清洁煤电一体化项目抢抓工期跑出建设加速度

达州融媒 2026-08-20 17:38 88

产业强基,能源先行。进入三季度,省重点工程、川东北重要能源支撑项目——国家电投川东北高效清洁煤电综合利用一体化项目建设按下“快进键”,2100多名建设者全速推进主厂房、锅炉、冷却塔等关键工程施工。按计划,到年底项目将实现汽轮机台板就位,为尽早开启汽轮机安装奠定基础。

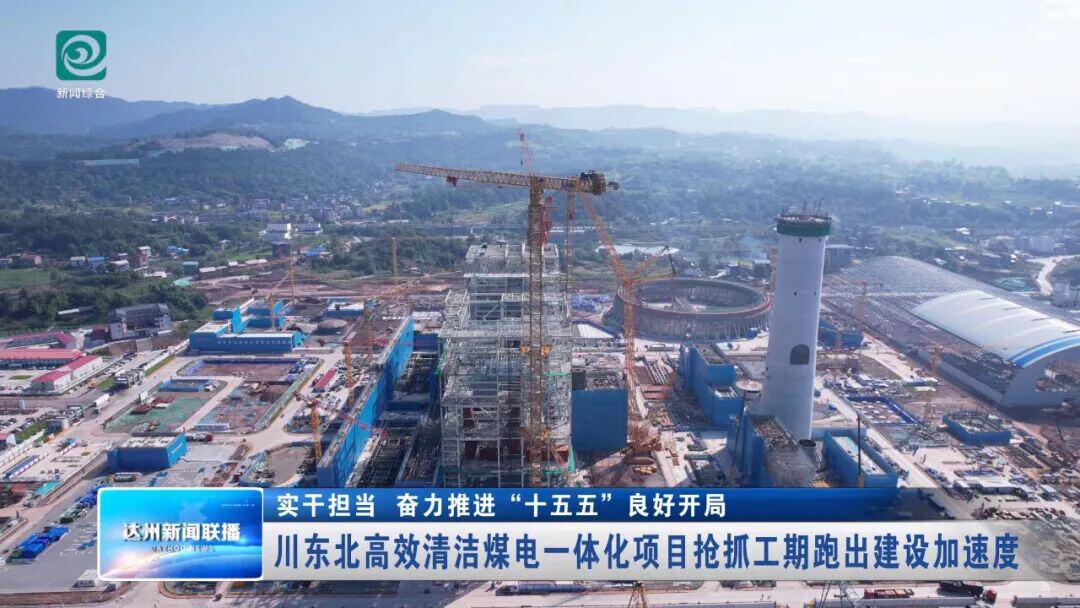

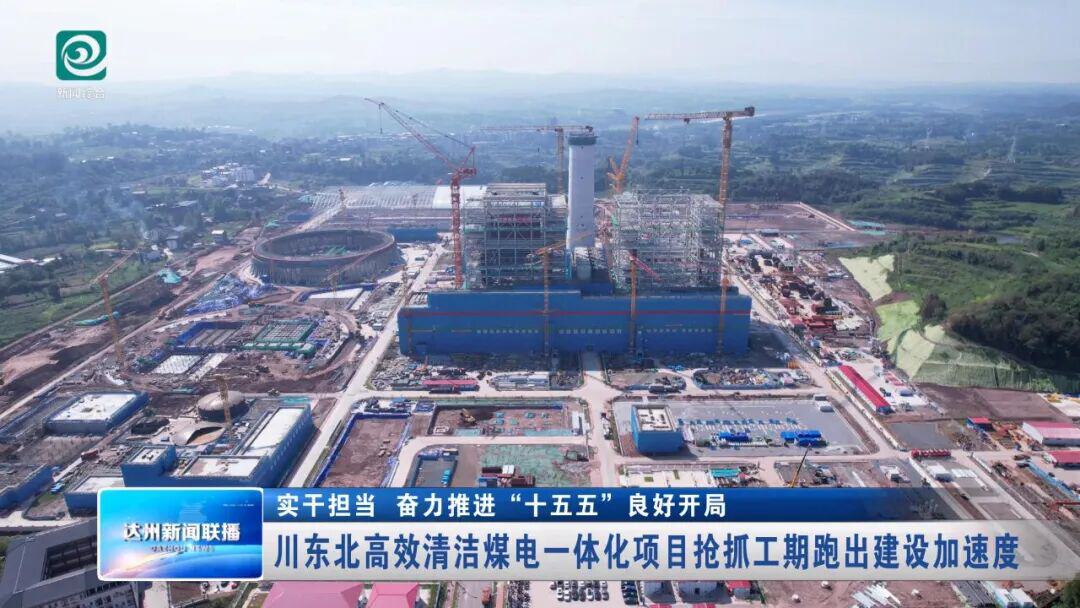

走进位于达川区石梯镇的国家电投川东北高效清洁煤电综合利用一体化项目建设现场,塔吊转动,机器轰鸣,2100多名建设者避开正午高温,采取早晚错峰施工的方式,在200余台(套)工程机械协同下,加快推进主厂房、锅炉房、冷却塔等33个作业面施工。

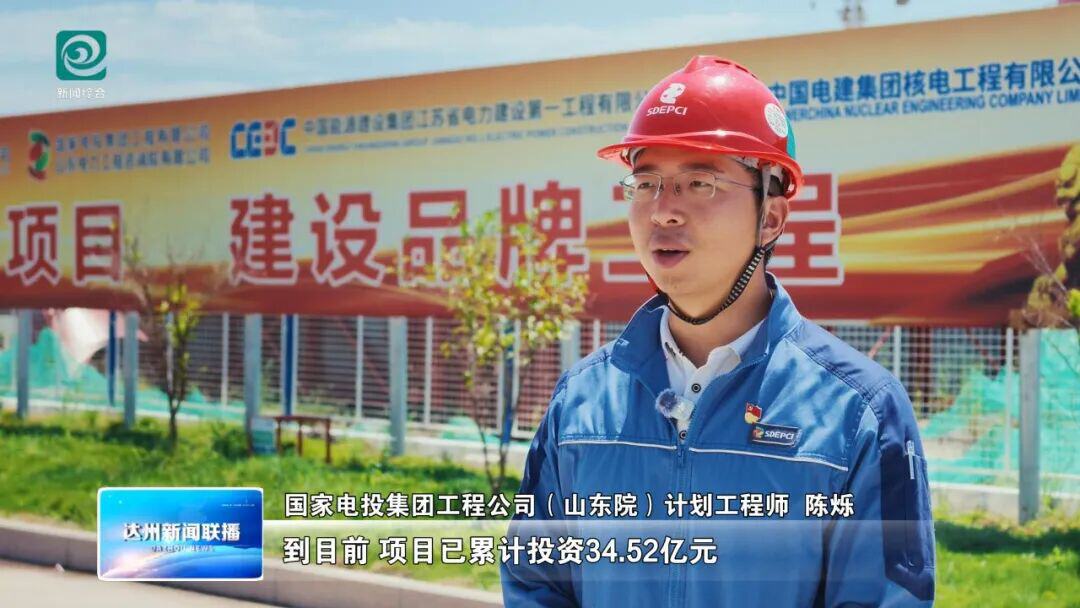

国家电投集团工程公司(山东院)计划工程师 陈烁:到目前,项目已累计投资34.52亿元,完成工程总进度的33%。其中,主厂房建筑施工完成60%。1号锅炉完成40%,进入受热面焊接施工阶段;2号锅炉完成30%,已具备大板梁吊装条件。1号、2号冷却塔基础施工已完成。烟囱筒壁施工高度达到110米。1号煤棚钢架施工完成。2号煤棚地基处理完成。

国家电投川东北高效清洁煤电综合利用一体化项目是四川省“十四五”重点能源保供工程,也是建设国家战略腹地的关键项目。主要建设‌2台1000兆瓦超超临界燃煤发电机组‌,同步配套烟气脱硫、脱硝及废水深度处理等环保设施。项目投产后,预计年发电量80亿千瓦时,年产值32亿元,年贡献税收2.8亿元,可带动近千人就业。不仅将显著缓解川东北地区用电紧张局面,优化区域电源结构,成为川渝电网的重要调峰电源;同时依托项目产物(蒸汽、粉煤灰等)规划建设‌双石热电联产循环经济产业园‌,还将带动食品加工、绿色建材、医药健康等产业集群发展,为达州经济增长和民生改善注入新动力。

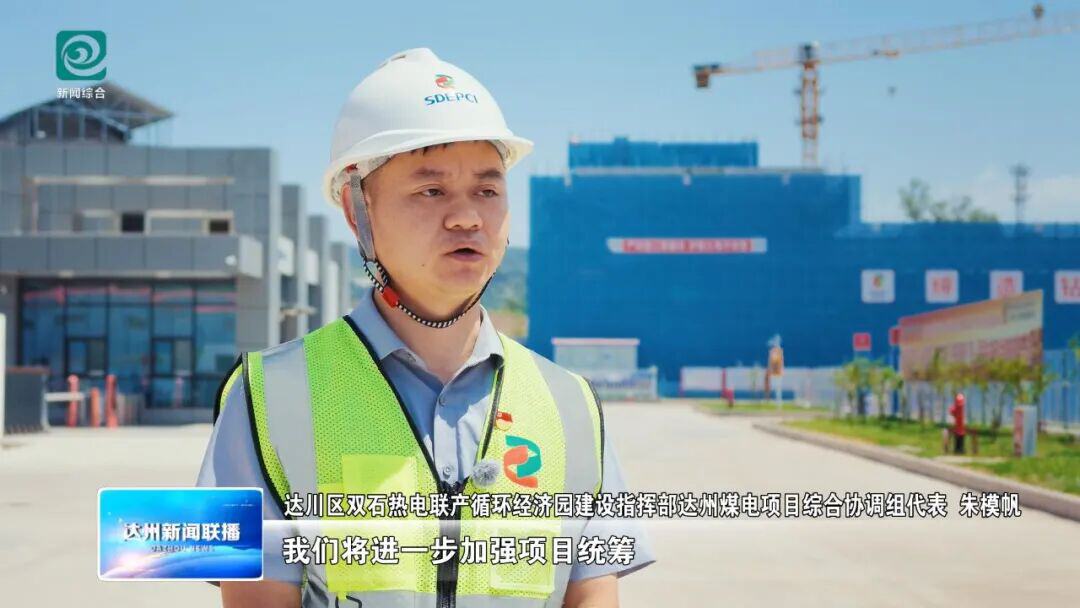

达川区双石热电联产循环经济园建设指挥部达州煤电项目综合协调组代表 朱模帆:我们将进一步加强项目统筹,强化要素保障,积极化解工程建设中的难点、堵点、卡点,持续提供保姆式服务,确保项目按照既定的时间节点有序推进,在今年12月底实现汽轮机台板就位,为汽轮机安装创造条件。
